Schulzentrum Pfarrer-Grimm-Straße 1+3

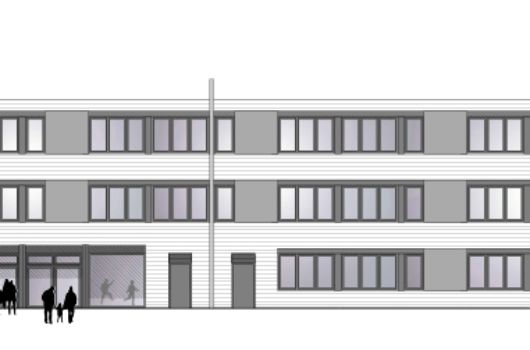

Neubau einer Schulpavillonanlage
Baumaßnahme
Neubau einer Schulpavillonanlage
Raumprogramm
16 Klassenräume mit Technikraum, Abstellräume
Projektdaten
Standort

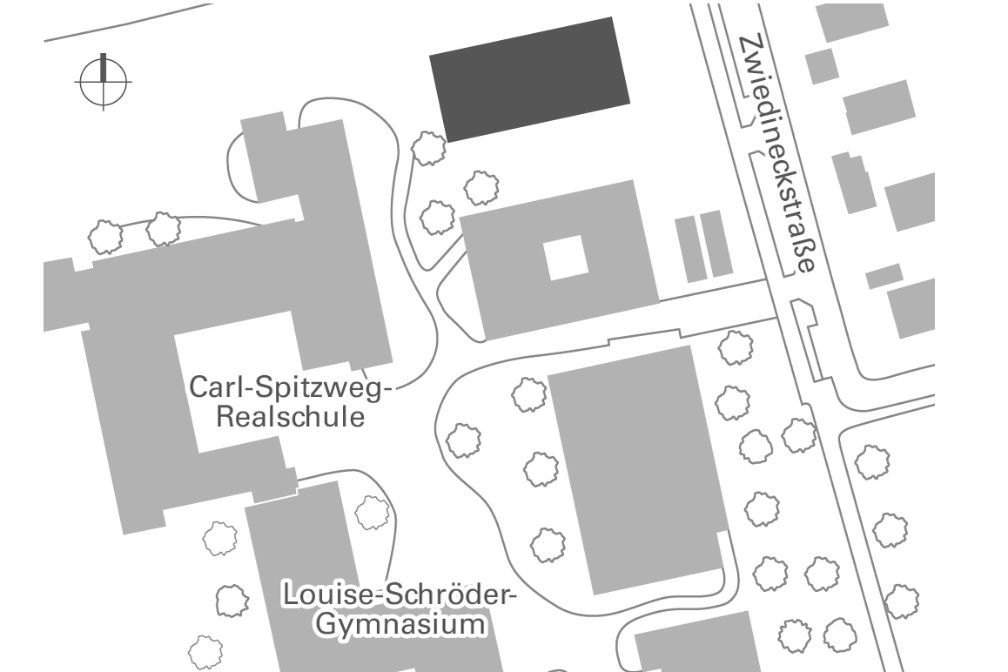

Schulzentrum Pfarrer-Grimm-Straße 1+3, Zwiedineckstraße 31+33
Stadtbezirk
Allach - Untermenzing
Größe
Nutzungsfläche: 1.129 Quadratmeter
Bruttogrundfläche: 1.580 Quadratmeter
Bruttorauminhalt: 6.778 Kubikmeter
Genehmigte Projektkosten gemäß Stadtratsbeschluss vom 25. Juli 2018
15,8 Millionen Euro
Baubeginn
II. Quartal 2019
Baufertigstellung
III. Quartal 2019
Architekt (Objektplanung)
macro architekten
Planung Freianlagen
Leistungsphase 1-6: TRR Landschaftsarchitekten Ritz und Ließmann, München
Leistungsphase 7-8: Irl Rebmann Landschaftsarchitekten Stadtplaner, München
Aktuelle Meldungen
10. September 2019
Die Inbetriebnahme des Schulzentrums ist erfolgt.
04. Juli 2019
Das dreigeschossige Gebäude entsteht in Hybridbauweise als Holzständerbau mit Betondecken. Die Holzfassade wird durch die Anbringung von Faserzementplatten ergänzt. Im Haupteingangsbereich wird die Außenfassade eingebaut. Dahinter ist die provisorische Bauschließung zu erkennen.
Im Eingangsbereich wird an raumabschließenden Innenausbauten gearbeitet. Trockenbauarbeiten für Wand Decke und Boden. Die Betonstufen der Stahltreppe sowie das Geländer werden angebracht. Die Installationswände für die Sanitärräume werden montiert. Für die Akustikdecken ist die Deckenabhängung bereits montiert. Der Estrich härtet gerade aus. Eine dezentrale Lüftung ist installiert.
