Mittelschule Leipziger Straße 7
Neubau einer Schulpavillonanlage mit Mensa
Baumaßnahme
Neubau einer Schulpavillonanlage mit Mensa

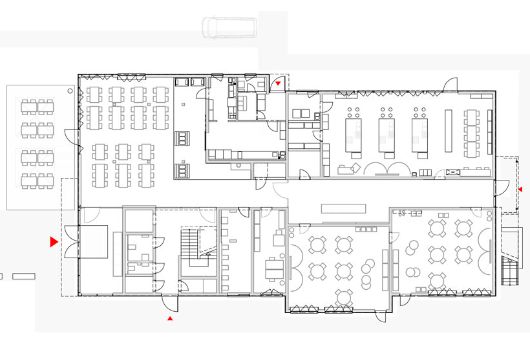

Raumprogramm
6 Klassenräume, 1 Fachlehrsaal, 2 Räume für Ganztagsbetreuung, 2 Verwaltungsräume, Versorgungsküche, Speisesaal
Projektdaten
Standort
Leipziger Straße 7
Stadtbezirk
München-Moosach
Größe
Nutzungsfläche: 979 Quadratmeter
Bruttogrundfläche: 1.531 Quadratmeter
Bruttorauminhalt: 5.910 Kubikmeter
Genehmigte Projektkosten gemäß Stadtratsbeschluss vom 25.7.2018
14,2 Millionen Euro
Baubeginn
I. Quartal 2019
Baufertigstellung
IV. Quartal 2019
Architekt (Objektplanung)
leupold brown goldbach Architekten, München
Planung Freianlagen
Narr Rist Türk Landschaftsarchitekten BDLA, Marzling
Aktuelle Meldungen
15. Juni 2020

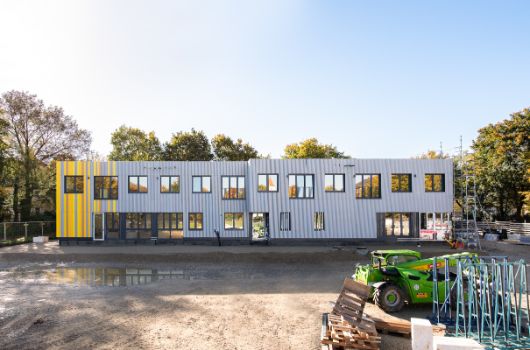

Die Ausführung der Freianlagen sind vollendet.
25. November 2019
Es ist vollbracht, das Gebäude ist an das Referat für Bildung und Sport übergeben worden. Die Arbeiten an den Freianlagen laufen auf Hochtouren.
30. September 2019
Die Fertigstellung der Außenfassaden und der Innenräume der Mittelschule sind erfolgt. Die Arbeiten an den Außenanlagen beginnen
16. September 2019

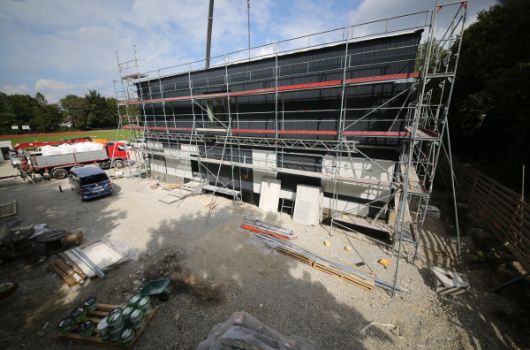

Die Fassade nimmt Gestalt an!
Die Arbeiten an der Ost- und Nordfassade sind fast abgeschlossen. Parallel zur Fertigstellung der anderen beiden Fassaden, wird mit den Garten- und Landschaftsbauarbeiten begonnen.
02. September 2019
Das Kälteaggregat und das Substrat kommen auf die Baustelle.
29. August 2019
Die Lichtkuppeln werden geliefert und warten auf den Einbau. Einer der nächsten großen Schritte zur Fertigstellung des Daches ist der Einbau des Substrats.
09. Juli 2019

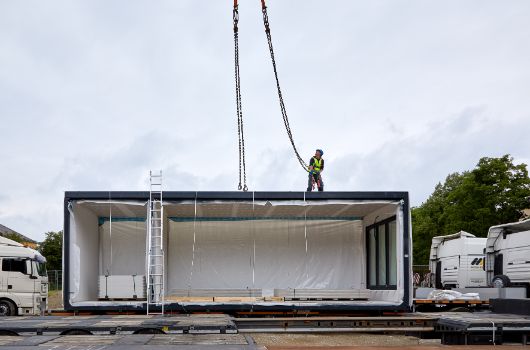

Die fliegenden Klassenzimmer sind eingetroffen!

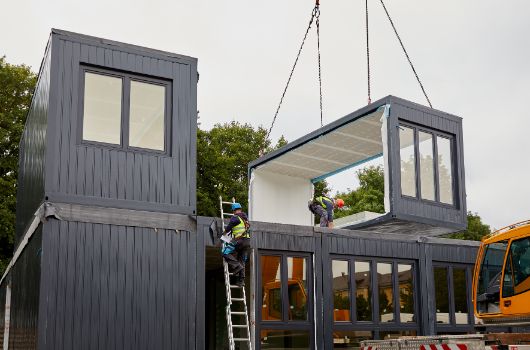

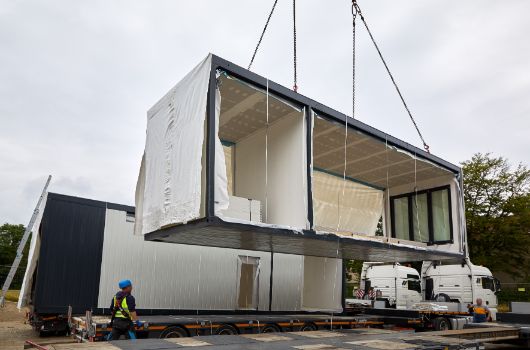

48 Module werden über einen Zeitraum von 11 Tagen auf die Baustelle gebracht. Um die gesamte Anlage aufzustellen werden an 6 Tagen die Module angeliefert. Bei jeder Lieferung bringen 6 Tieflader 6-8 Module auf die Baustelle. Diese werden innerhalb von einem Tag in die richtige Position gebracht. Sie sind schon mit Fenstern so wie Innenwänden ausgestattet. Sobald alle in Position sind kann mit dem Innenausbau begonnen werden.
04.Juli.2019
Die Fundamentarbeiten und Grundleitungsarbeiten werden fertiggestellt. Das Aufstellen der Module wird vorbereitet. Die ersten Module in Stahlbauweise warten auf der Baustelle darauf in Position gebracht zu werden.
