Gymnasium Max-Reinhardt-Weg 27
Erweiterung des Heinrich-Heine-Gymnasiums auf ein fünfzügiges Gymnasium mit 4 zusätzlichen Lernhäusern, Mensa und Bibliothek.
Baumaßnahme
Erweiterung des Heinrich-Heine-Gymnasiums zu einem fünfzügigen Gymnasium.

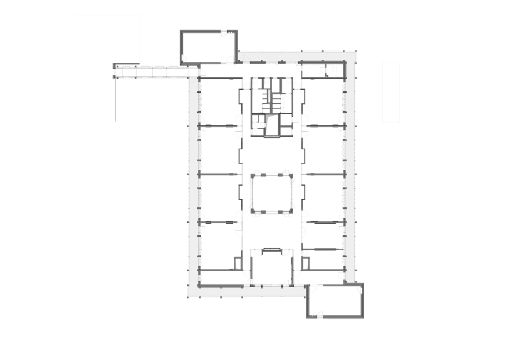

Raumprogramm

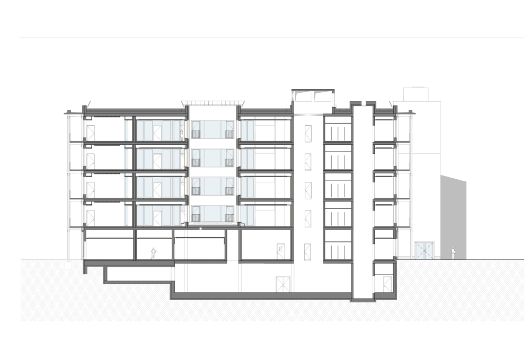

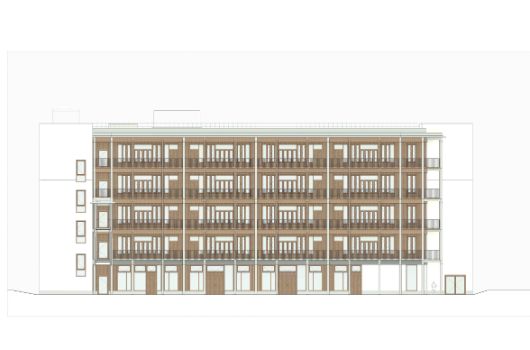

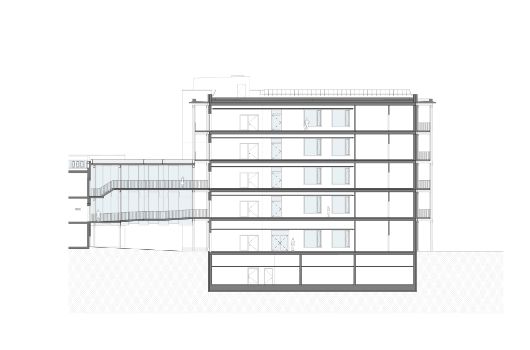

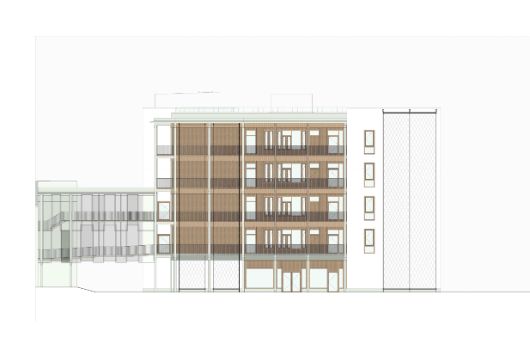

Fünfgeschossiger Erweiterungsbau mit Mensa, Versorgungsküche, Bibliothek, vier Lernhäusern mit jeweils sechs Klassenzimmern, einem Raum für die Ganztagsbetreuung, Inklusions- und Teamraum sowie zwei Foren. Der Neubau wird über eine Brückenverbindung mit dem Ostflügel des bestehenden Schulhauses verbunden.
Im Außenbereich werden drei eingeschossige Nebengebäude für ein THV-Werkstattlager, einen Trafo sowie Entsorgungsstationen von Schule, Mensa und der Kindertagesstätte errichtet.
Projektdaten

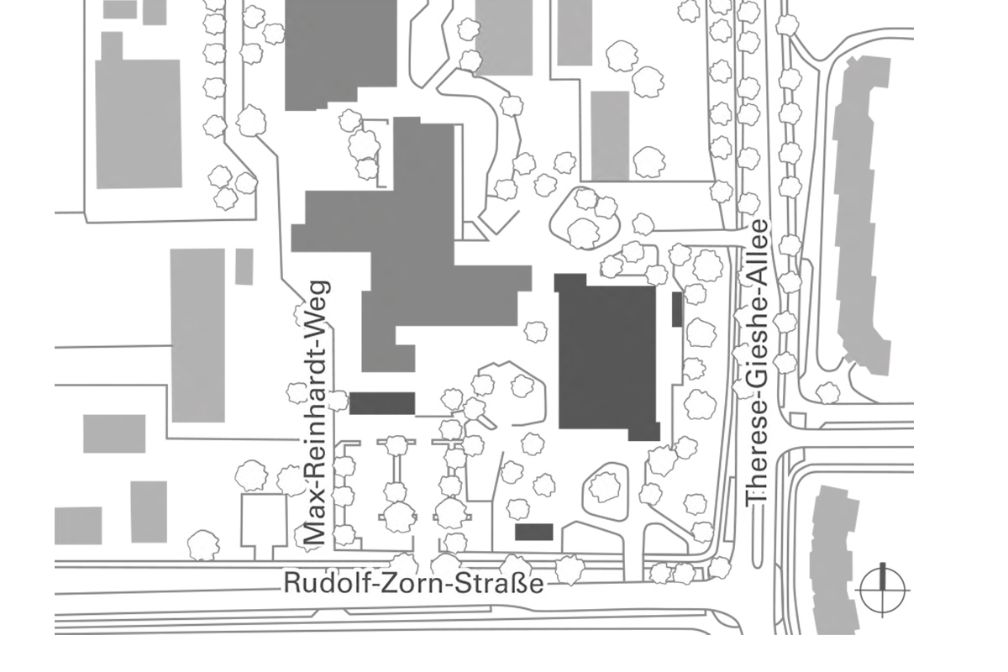

Standort
Max-Reinhardt-Weg 27
Stadtbezirk
Perlach
Größe
Nutzungsfläche: 4.670 Quadratmeter
Brutto-Grundfläche: 9.840 Quadratmeter
Brutto-Rauminhalt: 44.325 Kubikmeter
Baubeginn
I. Quartal 2023
Baufertigstellung
III. Quartal 2026
Bauherrin
Landeshauptstadt München, Referat für Bildung und Sport,
Projektleitung Baureferat
Architekt (Objektplanung)
Leistungsphase 1-5: Hild und K Architecture GmbH, München
Leistungsphase 6-9: HZO bauen und beraten, München
Planung Freianlagen
Kronenbitter Landschaftsarchitekten BDLA, München
Meldungen
Baufortschritt 2025
Noch Ende 2024 werden die Fassadenelemente der Klassenzimmer eingehoben. Sobald die Fassade allseitig geschlossen und witterungsgeschützt ist, kann das Gebäude provisorisch beheizt werden, sodass auch während der kalten Jahreszeit weitergearbeitet werden kann.
Der Innenausbau wird zügig vorangetrieben. Alle erforderlichen Materialien werden auf dem Hof des Baugeländes zwischengelagert. Mit den Elektro-, Heizungs- und Lüftungsinstallationen erfolgen geschossweise die Ausbauarbeiten der Technischen Gewerke. Die Verlegung der Fußbodenheizung und die Einbringung des Estrichs folgen. Ebenso wird geschossweise mit den umfangreichen Trockenbauarbeiten an Decken und Wänden begonnen.
Im September 2025 stehen die Fertigstellung der Treppenhäuser Nord und Süd sowie das Verputzen dieser Bereiche an. Gleichzeitig können die Rankgerüste für die geplante Fassadenbegrünung montiert werden. Danach erfolgt die Montage der umlaufenden Balkone. Der Erweiterungsbau des Heinrich-Heine-Gymnasiums nimmt zunehmend Gestalt an und zeigt sich in seiner finalen Form.
Baufortschritt 2024
Der Umriss des gesamten Erweiterungsbaus des Heinrich-Heine-Gymnasiums ist nun vom Erdgeschoss bis zum vierten Obergeschoss deutlich sichtbar. Der Rohbau einschließlich der beiden Treppenhäuser ist fertiggestellt und das Dach ist bereits geschlossen.
Baufortschritt 2023
Nach dem vollständigen Räumen des Pausenhofs wird die oberste Bodenschicht abgetragen. Anschließend werden die ersten Schutzzäune zum Schutz des Baumbestands errichtet. Damit ist das Gelände für die anstehenden Erdarbeiten vorbereitet. In einem nächsten Schritt beginnt der Aushub der Baugrube. Gleichzeitig wird ein sogenannter Verbau errichtet, der die Baugrube absichert und ein Abrutschen des Erdreichs verhindert.
Im Juni 2023 ist der Aushub der Baugrube abgeschlossen, und die ersten Konturen des späteren Kellers sind erkennbar. Nach der Betonierung der Bodenplatte im Keller folgt im Oktober die Fertigstellung der Kellerdecke.
Unabhängig von Wind und Wetter schreiten die Bauarbeiten weiter voran. Im Dezember ist bereits das erste oberirdische Geschoss sichtbar. In den folgenden Wochen werden die weiteren Stockwerke zügig errichtet, während das Baugerüst parallel mit dem wachsenden Gebäude erweitert wird.
